海南天角潭水利樞紐工程正式投產發電 |
|
|
|

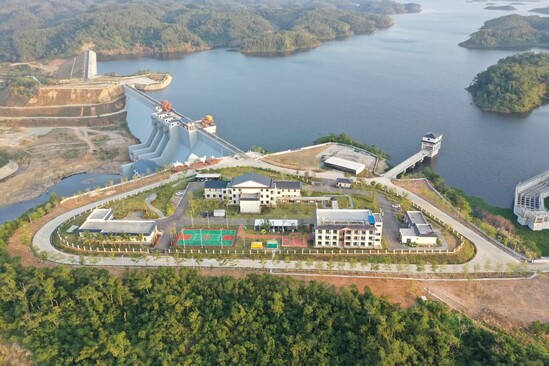

日前,北方公司承建的海南天角潭水利樞紐工程最后一臺機組順利完成72小時試運行,正式投產發電。 海南天角潭水利樞紐工程項目是國務院確定的172項節水供水重大水利工程之一。水庫規模為Ⅱ等大(2)型,主要建筑物由主壩、副壩、引水發電建筑物、過魚設施、天角潭總干渠、東西干渠等組成,壩頂高程62.5米,水庫總庫容為1.94億立方米。工程開發任務以工業供水、農業灌溉為主,兼顧發電等綜合利用。電站裝機容量5000千瓦,年平均發電量1775萬千瓦時。 該工程配套電站由四臺混流臥式機組組成,分別位于渠首電站2臺機組,壩后電站2臺機組,共計4臺,額定電壓均為10.5千伏。為保障工程投產目標,項目管理團隊制定了詳細的試運行方案,3月3日先后完成25%、50%、75%、100%甩負荷試驗以及事故低油壓停機等試驗,并通過了業主、監理、廠家、機電安裝等多家單位代表的全面安全質量檢查。 試運行期間,項目管理團隊嚴格按照計劃執行72小時帶負荷連續運行測試,重點監測機組的振動、溫度、壓力等關鍵參數,統籌安排人員24小時輪班值守,使用專業檢測儀器對機組運行狀態進行實時監控,記錄轉速、功率、油溫等數據。經過72小時滿負荷試運行,機組運行狀態穩定,各項指標均達到國家標準,滿足移交運行管理單位投入商業運行條件。 該工程于2020年4月開工建設,項目管理團隊以“創精品工程、優質工程”為目標,細化工作目標,嚴把工程質量,有力保障項目建設進度,2021年11月30日實現大江截流,2023年8月8日工程下閘蓄水。在河床主壩段取出長22.6米,直徑219毫米的混凝土芯樣,創造海南水利工程建設新紀錄。 據悉,天角潭水利樞紐工程建成后可有效發揮大型水庫的調蓄作用,向洋浦經濟開發區進行工業供水,保障北門江東西岸下游11.42萬畝土地灌溉用水需要,提高土地生產能力與經濟效益,對儋州市的經濟發展及城鄉建設發揮重要推動作用,對加快推進海南自由貿易港建設具有重大意義。 |
|
|
