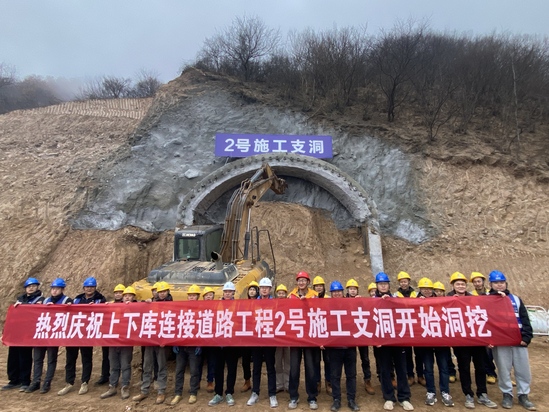

黃龍抽蓄電站上下庫連接道路2號隧道出口順利進洞 |
|
|
|
2月26日,黃龍抽蓄項目上下庫連接道路工程2號隧道出口順利進洞。這一關鍵進展為上下庫連接路的順利貫通筑牢根基,標志著項目上下庫連接路全線正式步入大干熱潮。 該隧道全長1219米,隧道路面高程在1195.18米至 1384.92 米之間,洞身段最大埋深約480.66米,斷面形狀為馬蹄型帶仰拱型,石方洞挖量約135525立方米,以Ⅲ類圍巖為主,并且出口處跨越F13斷裂帶,以粉砂質泥、砂巖為主,圍巖難以自穩,邊墻、拱頂極易坍塌變形,施工難度大,安全風險高。 項目團隊面對工期緊、任務重的嚴峻挑戰,采用人工鉆爆臺階法雙向掘進,保障洞身開挖施工高效推進,并制定了詳盡的施工計劃。一方面,精心評審隧洞施工方案,確保方案科學合理;另一方面,積極協調征地工作,快速打開施工工作面,為此次順利進洞做了充足準備。 接下來,項目部將持續以“安全第一,質量為本、搶抓工期”為原則,繼續加強管理、優化方案、科學施工,力爭項目早日完工,為黃龍抽蓄項目的整體推進貢獻力量,助力地區能源結構優化和經濟發展。 |
|
|
